Project Portfolio Management (PPM)¶
PPM-modulet tilbyder en komplet projektporteføljestyringsløsning til at spore initiativer, budgetter, risici, opgaver og tidslinjer. Det integrerer direkte med Initiative-korttypen for at berige hvert projekt med statusrapportering, omkostningssporing og Gantt-visualisering.
Note
PPM-modulet kan slås til eller fra af en administrator i Indstillinger. Når det er slået fra, skjules PPM-navigation og -funktioner.
Portefølje-dashboard¶

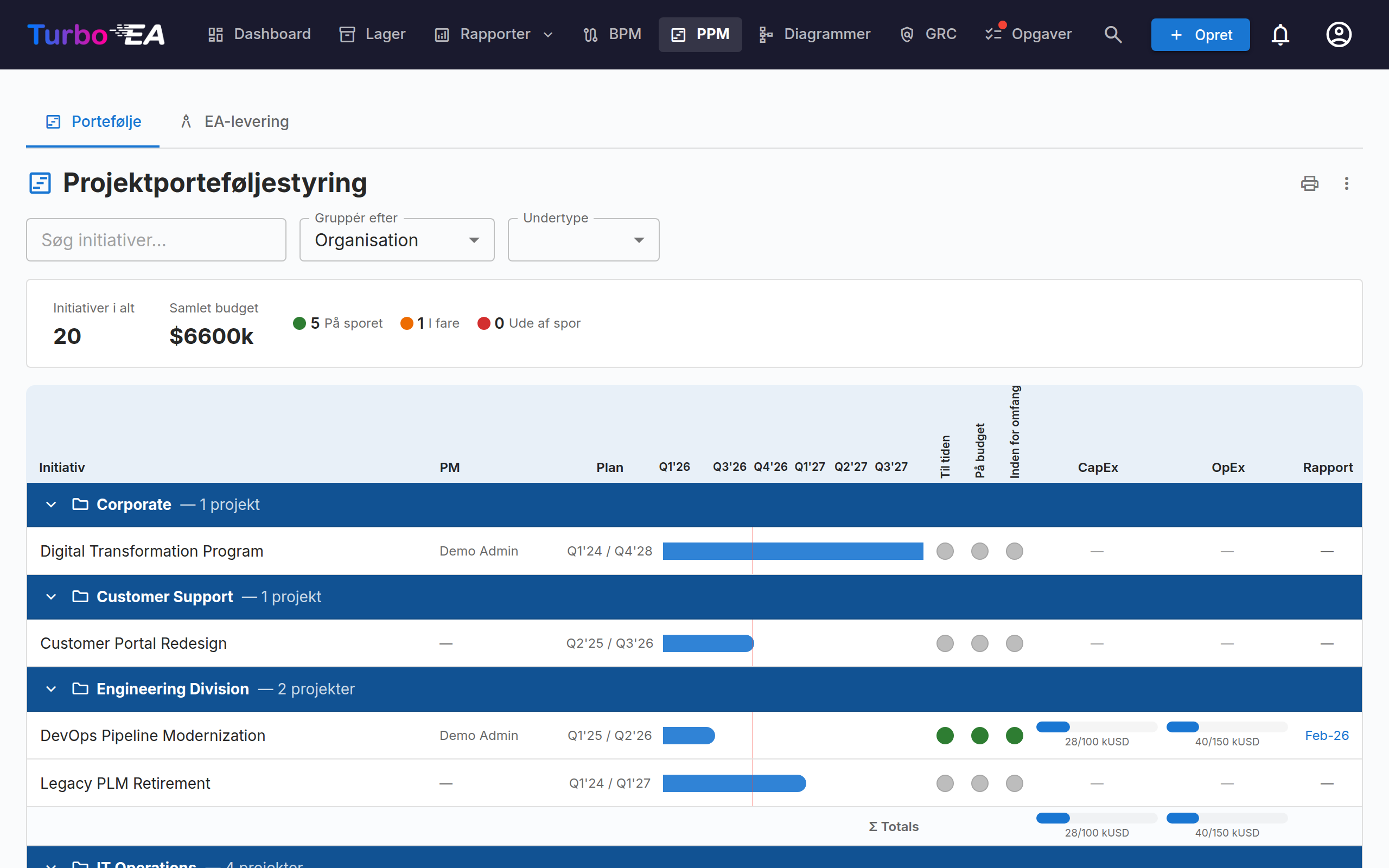

Portefølje-dashboardet er hovedindgangspunktet for PPM. Det tilbyder:
- KPI-kort — Samlede initiativer, samlet budget, samlede faktiske omkostninger og oversigt over sundhedsstatus
- Sundheds-cirkeldiagrammer — Fordeling af tidsplan-, omkostnings- og scope-sundhed (On Track / At Risk / Off Track)
- Status-fordeling — Opdeling efter initiativ-undertype og status
- Gantt-oversigt — Tidslinjebjælker, der viser hvert initiativs start- og slutdatoer, med RAG-sundhedsindikatorer
Gruppering og filtrering¶
Brug værktøjslinjen til at:
- Gruppere efter en hvilken som helst relateret korttype (f.eks. Organization, Platform) for at se initiativer grupperet efter forretningsenhed eller teknologiplatform
- Filtrere efter undertype (Idea, Program, Project, Epic)
- Søge efter initiativnavn
Disse filtre vedvarer i URL'en, så opdatering af siden bibeholder din nuværende visning.
Udskrivning og eksport¶
Porteføljen tilbyder de samme handlinger i titellinjen som rapporterne:
- Udskriv / Gem som PDF — printerikonet udskriver porteføljen, som den ser ud på skærmen. Fanebjælken, filterværktøjslinjen og pop op-vinduer ved museover udelades, den aktive gruppering, undertype og søgning udskrives som en kompakt parameterlinje, og tidslinjegitteret beskæres ikke længere, så alle kolonner er med på siden.
- Eksportér til PowerPoint (.pptx) — fra ⋮-menuen. Det første dias indeholder titlen, tidsstemplet for genereringen og de aktive filtre sammen med porteføljen i præsentationskvalitet; lange porteføljer fortsætter på flere dias og opdeles kun mellem initiativer — aldrig midt i en række, en gruppeoverskrift eller en totallinje.
- Eksportér til Excel (.xlsx) — også fra ⋮-menuen. Én række pr. initiativ med gruppe, undertype, projektleder, start- og slutdato, de tre sundhedsvurderinger, planlagt og faktisk CapEx/OpEx samt datoen for den seneste statusrapport.
Initiativ-detaljevisning¶
Klik på et initiativ for at åbne dets detaljeside med syv faner:
Overview-fane¶

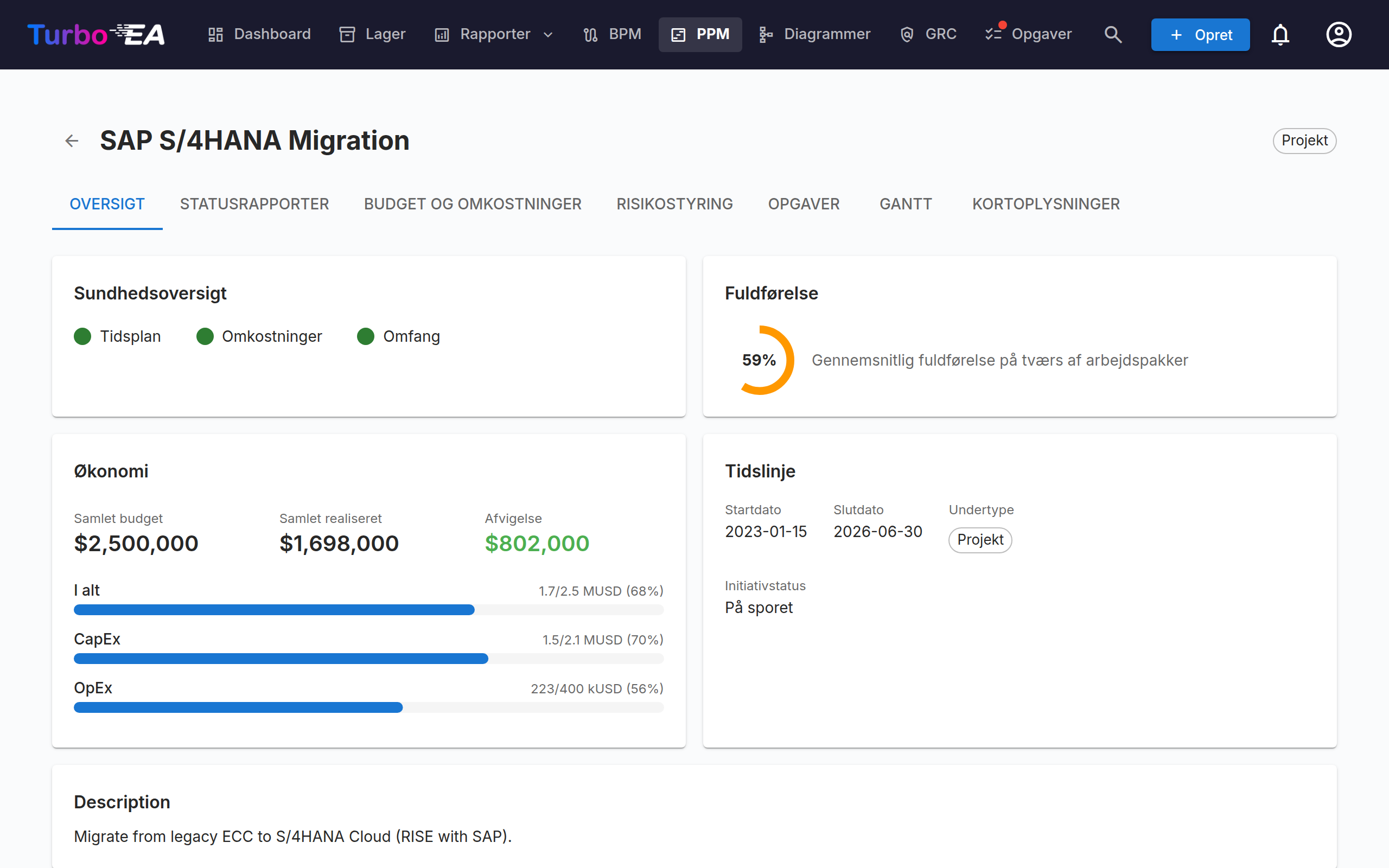

Overblikket viser et resumé af initiativets sundhed og økonomi:
- Sundhedsresumé — Tidsplan-, omkostnings- og scope-indikatorer fra den seneste statusrapport
- Budget vs. faktisk — Kombineret KPI-kort, der viser samlet budget og faktisk forbrug med varians
- Seneste aktivitet — Resumé af seneste statusrapport
Statusrapporter-fane¶

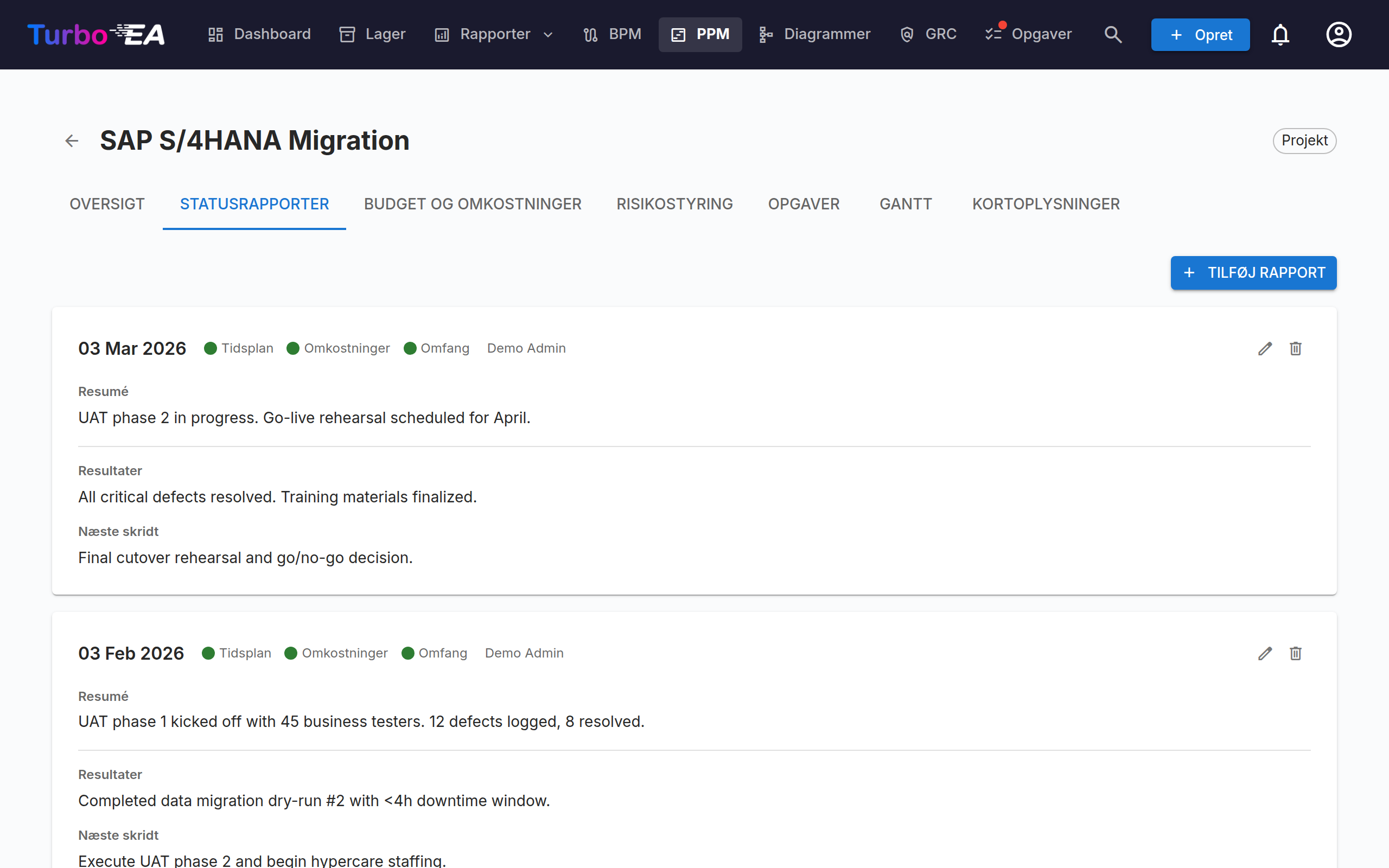

Månedlige statusrapporter sporer projektsundhed over tid. Hver rapport indeholder:
| Felt | Beskrivelse |
|---|---|
| Rapport-dato | Datoen for rapporteringsperioden |
| Tidsplan-sundhed | On Track, At Risk eller Off Track |
| Omkostnings-sundhed | On Track, At Risk eller Off Track |
| Scope-sundhed | On Track, At Risk eller Off Track |
| Resumé | Ledelsesresumé af aktuel status |
| Resultater | Hvad der blev opnået i denne periode |
| Næste skridt | Planlagte aktiviteter for næste periode |
Budget og omkostninger-fane¶

Spor finansielle data med to typer af linjeposter:
- Budgetlinjer — Planlagt budget pr. regnskabsår og kategori (CapEx / OpEx). Budgetlinjer grupperes efter den startmåned for regnskabsåret, der er konfigureret i Indstillinger. For eksempel, hvis regnskabsåret begynder i april, tilhører en budgetlinje dateret juni 2026 FY 2026–2027
- Omkostningslinjer — Faktiske udgifter med dato, beskrivelse og kategori
Budget- og omkostningstotaler rulles automatisk op til Initiative-kortets egenskaber costBudget og costActual. Når PPM-omkostningslinjer findes, markeres disse kort-felter som auto-beregnet og bliver skrivebeskyttede i kortdetaljevisningen.

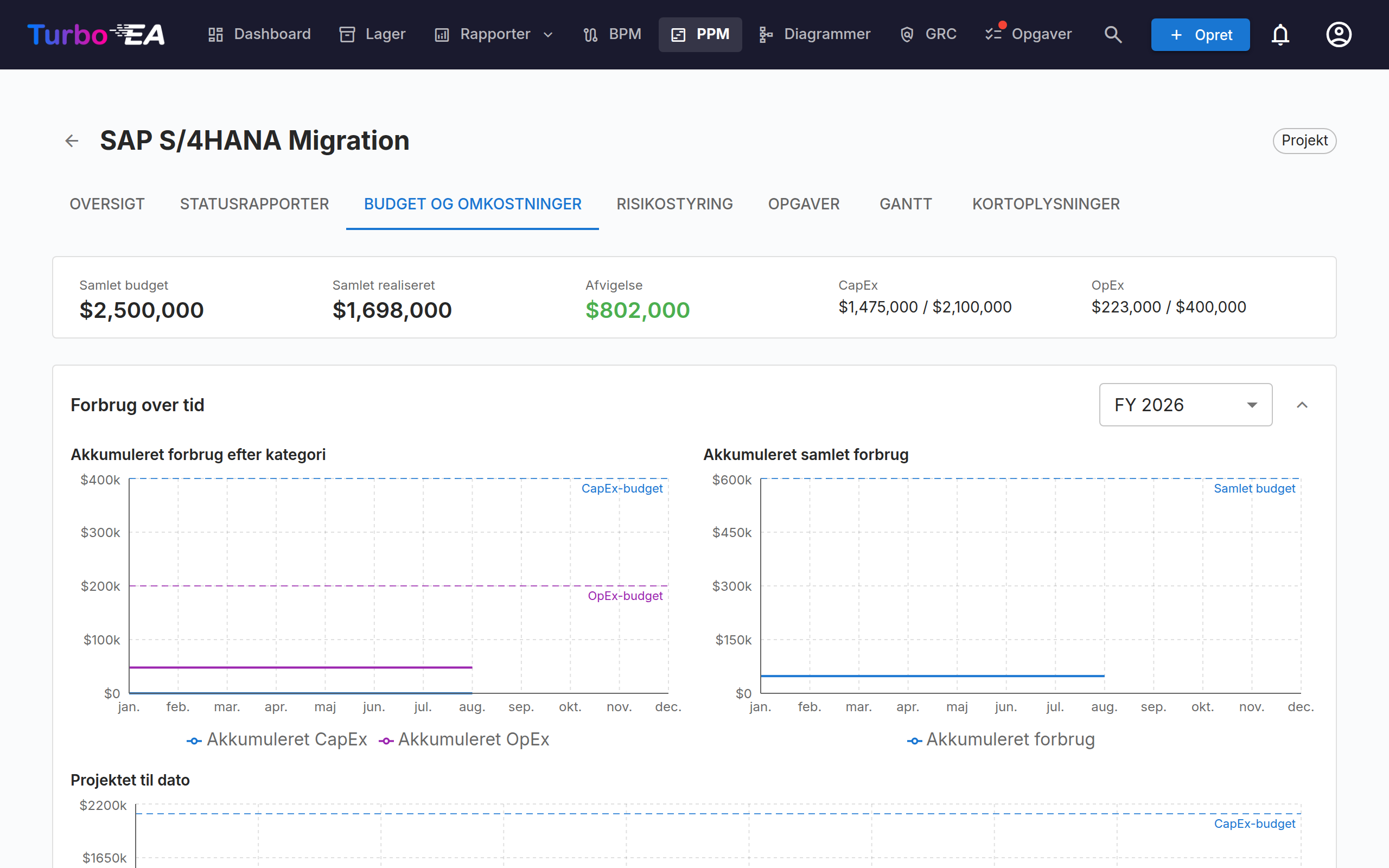

Forbrug over tid¶
Over budget- og omkostningstabellerne viser tre diagrammer, hvordan forbruget akkumuleres måned for måned:
- Akkumuleret forbrug efter kategori — akkumuleret CapEx og OpEx for det valgte regnskabsår med prikkede vandrette linjer, der markerer årets CapEx- og OpEx-budget
- Akkumuleret samlet forbrug — samme regnskabsår med begge kategorier lagt sammen, holdt op mod en prikket linje for det samlede budget
- Projektet til dato — akkumuleret CapEx og OpEx på tværs af alle projektets måneder, holdt op mod det samlede budget for alle regnskabsår
Regnskabsårsvælgeren gælder for de to første diagrammer og tilbyder indeværende år, ethvert andet år med data samt Alle regnskabsår. Dine valg af regnskabsår og sammenfoldet eller udfoldet tilstand huskes mellem besøg.
To ting at være opmærksom på, når diagrammerne læses:
- Linjerne stopper ved indeværende måned i stedet for at fortsætte fladt til årets slutning, så et igangværende år ikke forveksles med et, hvor forbruget er stoppet
- Omkostningsposter uden dato kan ikke placeres på en tidslinje og udelades. En note under diagrammerne oplyser, hvor mange der blev udeladt, så diagrammernes totaler kan afstemmes med oversigtslinjen
Risikostyring-fane¶

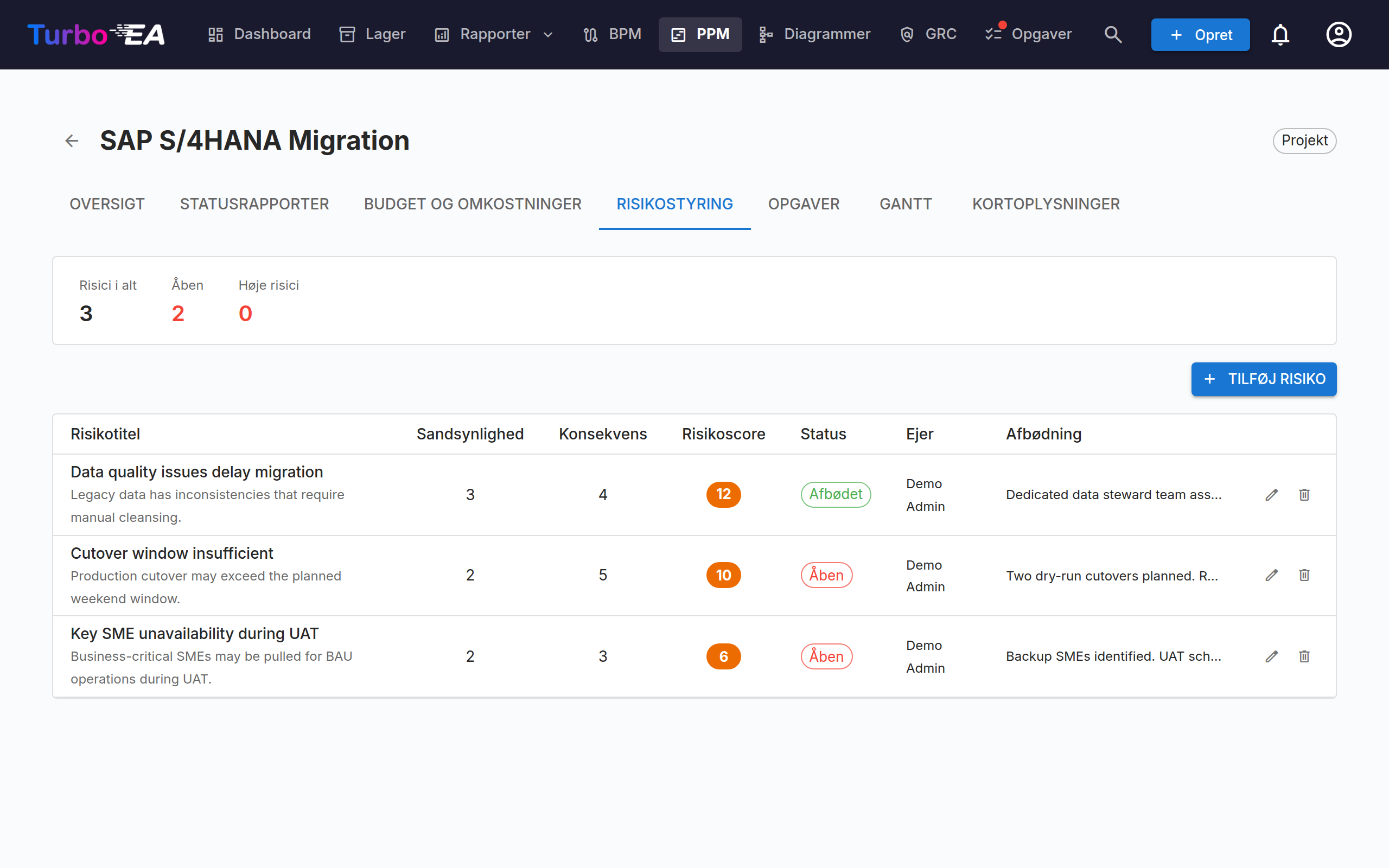

Risikoregistret sporer projektrisici med:
| Felt | Beskrivelse |
|---|---|
| Titel | Kort beskrivelse af risikoen |
| Sandsynlighed | Sandsynlighedsscore (1–5) |
| Virkning | Virkningsscore (1–5) |
| Risikoscore | Auto-beregnet som sandsynlighed × virkning |
| Status | Open, Mitigating, Mitigated, Closed eller Accepted |
| Afhjælpning | Planlagte afhjælpningshandlinger |
| Ejer | Bruger ansvarlig for at håndtere risikoen |
Tasks-fane¶

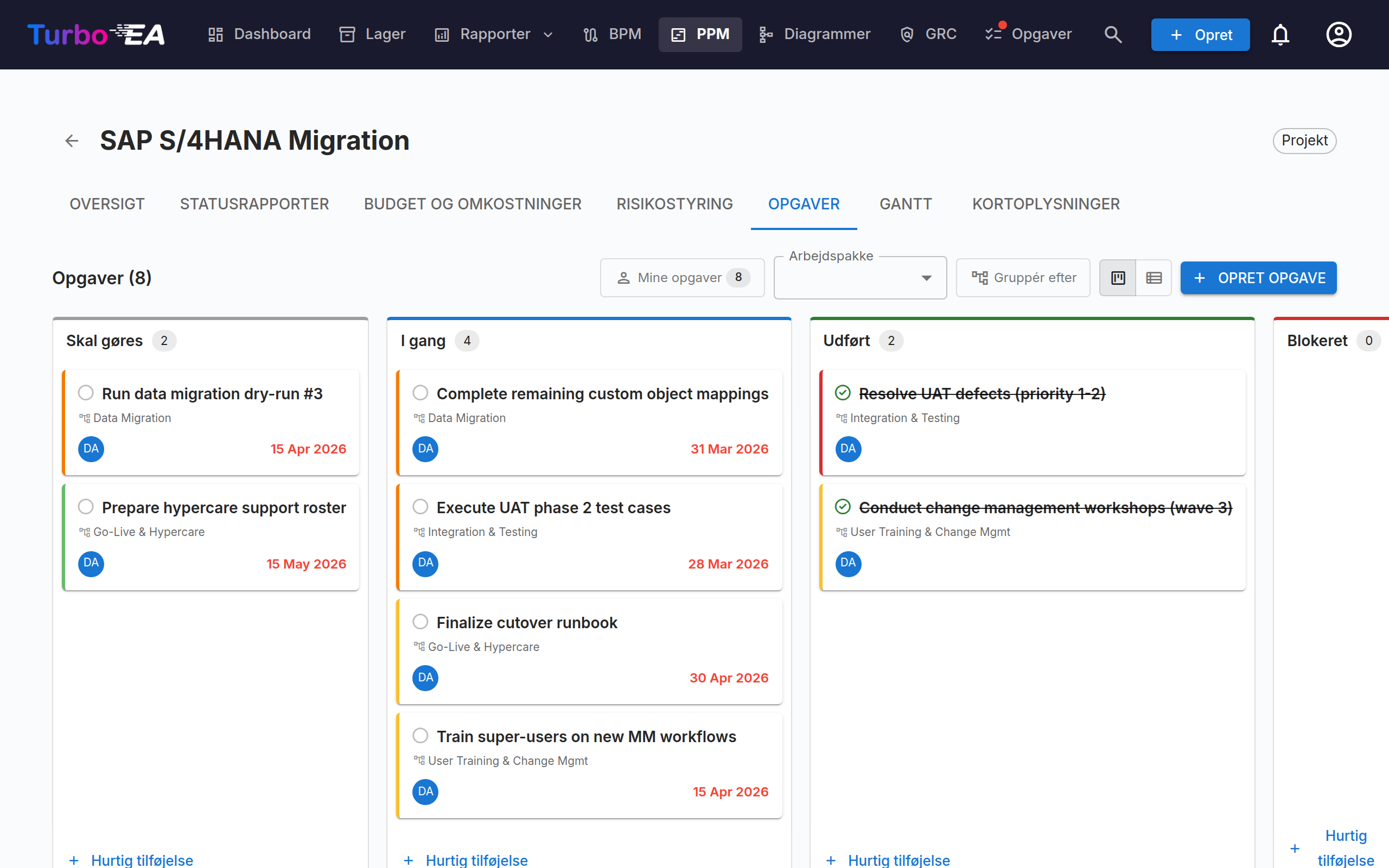

Opgavestyringen understøtter både Kanban-tavle- og liste-visninger med fire status-kolonner:
- To Do — Opgaver, der endnu ikke er startet
- In Progress — Opgaver der aktuelt arbejdes på
- Done — Fuldførte opgaver
- Blocked — Opgaver der ikke kan fortsætte
Opgaver kan filtreres og grupperes efter Work Breakdown Structure (WBS)-element. Ved gruppering vises hver arbejdspakke som en gruppe — også en, der endnu ikke indeholder opgaver; den viser et hint og en Tilføj opgave-knap, som åbner opgavedialogen med den pakke forvalgt. Milepæle vises først, når de indeholder en opgave. Træk og slip kort mellem kolonner for at opdatere status. Hver opgave understøtter:
- Prioritetsniveauer (Critical, High, Medium, Low)
- Tildelt (med notifikation ved tildeling)
- Start- og forfaldsdatoer
- Tags til kategorisering
- Kommentarer til diskussion
Visningsfiltre (visningstilstand, WBS-filter, gruppér-efter-skifter) vedvarer i URL'en på tværs af sideopdateringer.
Gantt-fane¶

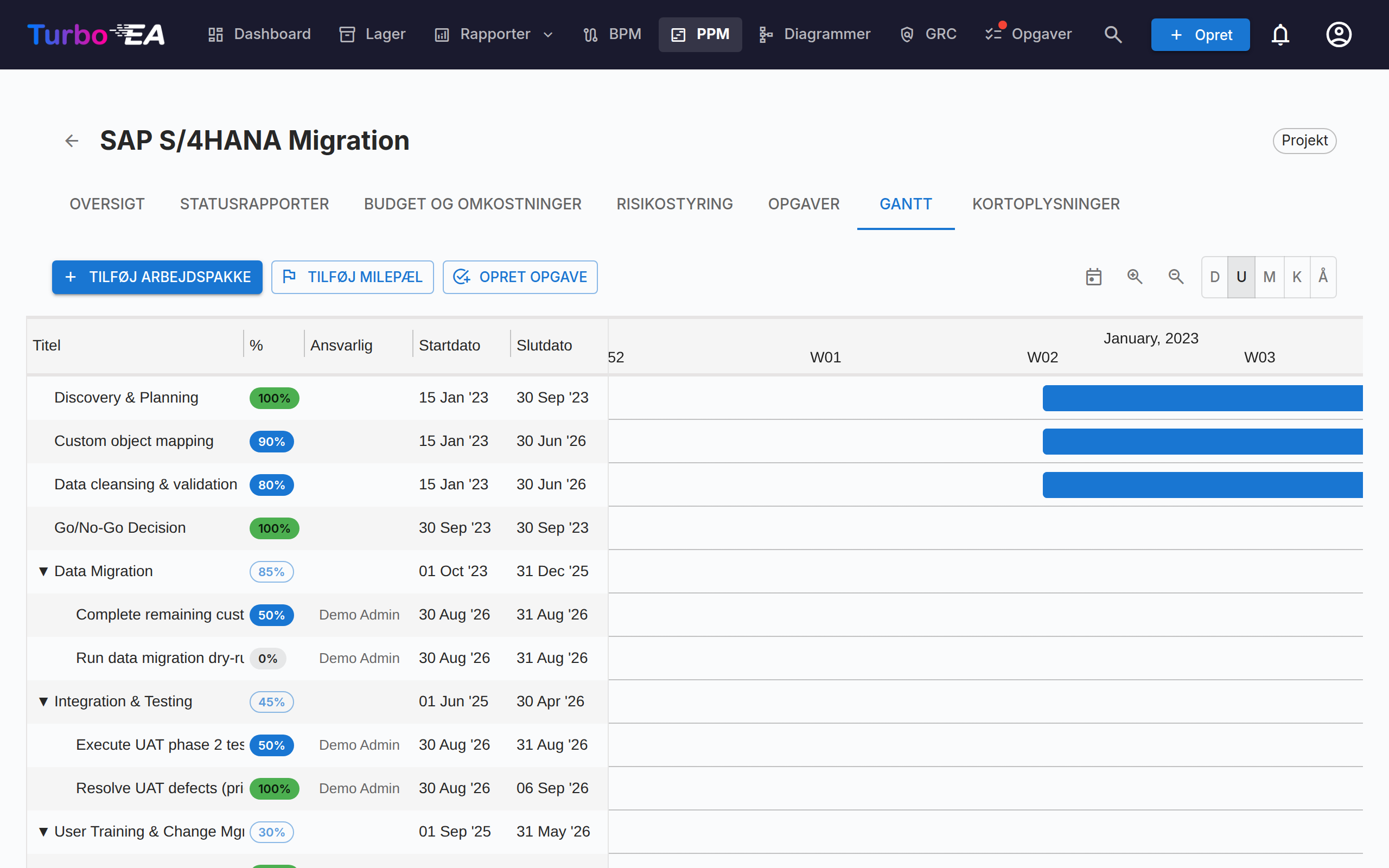

Gantt-diagrammet visualiserer projekttidslinjen med:
- Arbejdspakker (WBS) — Hierarkiske arbejdsbrydningsstruktur-elementer med start-/slutdatoer
- Opgaver — Individuelle opgavebjælker linket til arbejdspakker
- Milepæle — Nøgledatoer markeret med diamant-indikatorer
- Fremgangsbjælker — Visuel fuldførelsesprocent. En opgave har ingen procent i sig selv: dens fyld følger dens status — To Do (0%), In Progress (50%), Done (100%). Klik på procent-chippen på en opgave for at åbne en skyder, hvis tre stop er mærket med disse tilstande; vælger du et stop, ændres status, og det samme sker, når du trækker i fyldet på opgavens bjælke. En blad-arbejdspakke har en fri skyder i trin af 5%. Arbejdspakker med underordnede arbejdspakker eller opgaver viser en skrivebeskyttet chip, hvis værdi rulles automatisk op fra undertræet.
- Kvartals-mærker — Tidslinjegitter til orientering
Interager med Gantt-diagrammet ved hjælp af:
- Træk bjælker for at om-planlægge elementer
- Skift størrelse af bjælkeenderne for at ændre varighed (1-dags granularitet)
- Højreklik for kontekstmenu (rediger, tilføj opgave, markér udført, slet)
- Today-knap for at rulle til den aktuelle dato
- View scale-vælger — vælg mellem Day, Week, Month, Quarter og Year-skalaer; valget huskes i din browser
- Zoom ind / Zoom ud-knapper — gå gennem de samme fem skalaer ét hak ad gangen
- Træk prikken på højre kant af én bjælke over på prikken på venstre kant af en anden for at oprette en finish-to-start-afhængighedspil. Afhængigheder virker mellem enhver kombination af arbejdspakker og opgaver. Cyklusser afvises automatisk. Dobbeltklik på en pil for at fjerne den.
- +-rækken nederst på listen spørger, hvad der skal oprettes — en arbejdspakke, en milepæl eller en opgave — så en opgave, der indtastes dér, havner på Tasks-fanen.
Card Details-fane¶
Den sidste fane viser den fulde kortdetaljevisning, inklusive alle standardsektioner (beskrivelse, livscyklus, egenskaber, relationer, interessenter, kommentarer, historik).
Work Breakdown Structure (WBS)¶
WBS'en tilbyder en hierarkisk nedbrydning af projektets scope:
- Arbejdspakker — Logiske grupperinger af opgaver med start-/slutdatoer og fuldførelsessporing
- Milepæle — Betydelige hændelser eller fuldførelsespunkter
- Hierarki — Forældre-barn-relationer mellem WBS-elementer
- Auto-fuldførelse — Fuldførelse beregnes automatisk ud fra opgaverne i en arbejdspakkes undertræ: hver opgave tæller som 0% (To Do, Blocked), 50% (In Progress) eller 100% (Done), vægtet efter dens varighed i dage (én dag, når en dato mangler), hvorefter den rulles rekursivt op til forældre-elementer. En arbejdspakke uden opgaver noget sted under sig beholder den værdi, der er indtastet manuelt. Gennemsnittet af arbejdspakkerne på øverste niveau er initiativets samlede fremdrift — tallet på Overview-fanen og variablen
ppm.completion, som et beregnet felt kan vise på kortet og i en portal
Kortdetalje-integration¶
Når PPM er aktiveret, viser Initiative-kort en PPM-fane som den sidste fane i kortdetaljevisningen. Klikker du på denne fane, navigeres direkte til PPM Initiativ-detaljevisningen (Overview-fane). Dette giver et hurtigt indgangspunkt fra ethvert Initiative-kort til dets fulde PPM-projektside.
Omvendt viser Card Details-fanen inden i PPM Initiativ-detaljevisningen standardkortdetaljesektionerne uden PPM-fanen, hvilket undgår cirkulær navigation.
Tilladelser¶
| Tilladelse | Beskrivelse |
|---|---|
ppm.view |
Se PPM-dashboardet, Gantt-diagram og initiativrapporter samt læse initiativkort. Givet til alle roller som standard |
ppm.manage |
Opret og administrer statusrapporter, opgaver, omkostninger, risici og WBS-elementer. Givet til Admin-, BPM Admin- og Member-roller |
reports.ppm_dashboard |
Se PPM-portefølje-dashboardet. Givet til alle roller som standard |
